كيف تركّب ألواح الجدار الأخضر الصناعي? خطوة بخطوة

الإجابة المختصرة: ثبّت شبكة بلاستيكية على الجدار بمسافات تثبيت 40–50 cm باستخدام حلقات تثبيت كبيرة, hang the panels from a top corner and tie each one to the mesh at its corners and centre. يمكن لشخصين إنجاز جدار بمساحة 15 m² في يوم واحد.

All Weather Greens manufactures artificial green wall panels in 100 × 100 cm and 50 × 50 cm formats. Installation is a cladding job rather than a landscaping project. لا يوجد نظام ري, ولا تصريف, ولا وسط نمو ولا فترة تأقلم للنباتات. ما يحدد ما إذا كان التركيب يبدو صحيحًا يوم التسليم — وفي السنة الثالثة — هو التسلسل: كيف يتم مسح الجدار, كيف يتم تخطيط شبكة الألواح, كيف يتم تثبيت الألواح, وكيف يتم تفصيل الحواف.

هذا الدليل موجه لمركّبي القطاع التجاري, ومقاولي التجهيز ومهندسي تنسيق الحدائق الذين يثبتون ألواح الجدار الأخضر الصناعي لأول مرة, وللمشترين الذين يحتاجون إلى فهم ما يتضمنه العمل فعليًا قبل تسعير مشروع. يغطي الأعمال الداخلية والخارجية, والنقاط التي يختلف فيها الاثنان.

إذا كنت هنا من أجل النظرة التجارية بدلًا من ذلك — مجموعة الألواح, MOQ, ومدة التسليم وشروط التوريد — ابدأ بـ مجموعة ألواح الجدار الأخضر الصناعي أو اقرأ شروط البيع بالجملة والحد الأدنى لكمية الطلب. هذا المقال هو النسخة خطوة بخطوة.

ما يجب تأكيده قبل البدء

التركيب سريع, لكنه ليس ارتجالاً. أكّد أربعة أمور قبل إخراج أي لوح من الصندوق.

  • السطح الحامل. البناء بالطوب, اللياسة, ألواح الجبس, الخرسانة, الكسوة الخشبية أو المعدنية? هذا يحدد طريقة التثبيت أكثر من أي عامل آخر, وهو السبب الأكثر شيوعاً لفشل التركيب.
  • مقاس اللوح وتوزيعه. تُورَّد الألواح كوحدات بمقاس 50 × 50 cm و100 × 100 cm. قِس الجدار وحدد أين تقع شبكة الوحدات قبل قبل تثبيت أي شيء.
  • داخلي أم خارجي. الأعمال الخارجية تتطلب ألواحاً مثبتة ضد UV وتفصيلة تثبيت تراعي أحمال الرياح والمياه. الأعمال الداخلية لا تتطلب ذلك.
  • The mesh and fixing pack. Plastic grid mesh, wall plugs, براغي, large washers and cable ties. في الهواء الطلق, specify stainless or galvanised screws and UV-resistant ties. أكّد ذلك في مرحلة عرض السعر وليس في الموقع.

All Weather Greens confirms the panel format and the fixing method together at quotation stage, because the substrate, وليس على اللوح, is the most common cause of a failed installation.

كيفية تركيب جدار أخضر صناعي: التسلسل

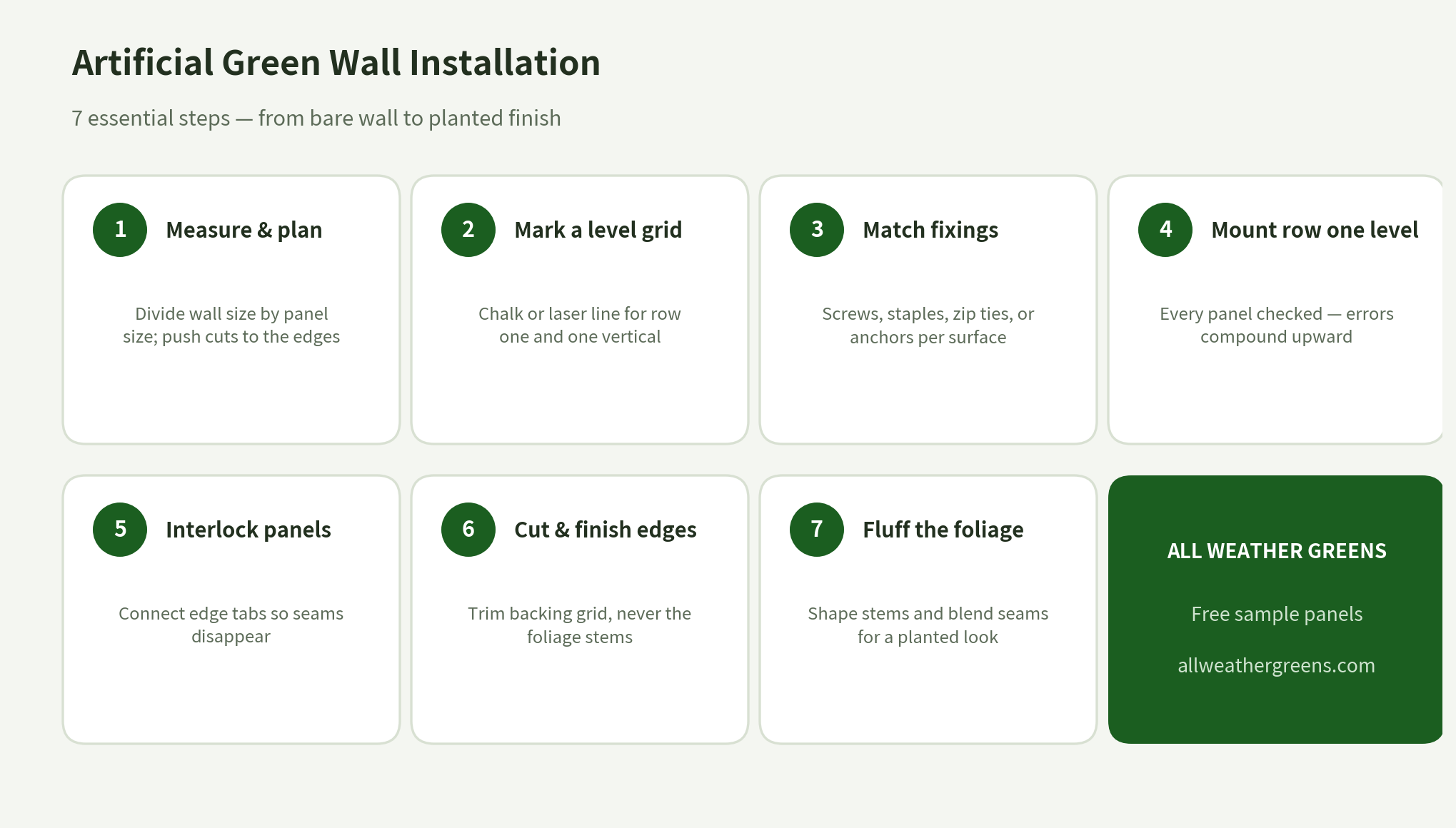

الخطوات الثماني في لمحة — الأدوات, تثبيت الشبكة, تعليق الألواح وتشطيب الحواف في صفحة A4 واحدة. حمّل ملف PDF القابل للطباعة.

دليل تركيب الجدار الأخضر الصناعي في ثماني خطوات: الأدوات, تثبيت الشبكة, تعليق الألواح وتشطيب الحواف

1. Measure the wall and work out the panel count

Measure the width and the height, multiply them out for the area, and mark the outline on the wall with a pencil and a spirit level. Panels are supplied as 50 × 50 cm modules at four per square metre and 100 × 100 cm modules at one per square metre, so the count follows from the area: a 3 m × 2.4 m wall is 7.2 m², which is 29 panels of 50 × 50 cm plus 10% for cuts and spares — 32 panels.

Set the panel grid from a corner or datum line the client will actually see, وليس من الحافة الأقل ظهورًا, so that the الأخير column is the one you cut — never the first. On a 100 × 100 cm module a 4.2 m wall is four full panels plus a 20 cm return; on a 50 × 50 cm module the same wall is eight full panels plus the same 20 cm return, which usually reads better because the cut strip is proportionally narrower. إذا كان في الجدار مدخل, أو نافذة أو لوحة إعلانية, set the grid so the panel joints fall symmetrically around it — asymmetry at a doorway is what makes an otherwise good installation look cheap.

2. Cut the mesh to size

Cut the plastic grid mesh to the marked outline. On wide walls, join sheets edge to edge so the mesh runs continuously behind the panel joints rather than stopping at them.

3. Mark and drill the fixing holes

Mark fixing points at roughly 40–50 cm centres across the mesh, then drill and insert wall plugs. سجّل أي تجهيزات — المقابس, أنابيب التصريف, الفتحات, أجهزة الإنذار — التي يجب أن تبقى في متناول اليد, and keep fixings clear of them. Where the substrate is badly out of plane, أو من ألواح الجبس, or needs a void for services, fix a batten or subframe layer first and mount the mesh to that; على ركيزة سليمة, flat masonry or concrete wall the mesh goes straight on.

4. Fix the mesh to the wall

Screw the mesh on through large washers, so the load spreads across the grid instead of pulling through a single strand — flat, tight and level. في الهواء الطلق, use stainless or galvanised screws: plated screws and ordinary ties are the parts that fail first on an exposed elevation.

5. Unbox and check the panels

Cut the cartons open shallowly so you do not nick the leaves, and check the count against the order before anything goes on the wall. Cartons ship with packing documentation, and that record is what a damage claim is handled against.

6. Lay out and fluff the panels

Fluff the foliage after shipping, and mix panels from different cartons before you start, rotating them so that batch variation and the panel seams disappear across the elevation.

7. Hang the panels

Start at a top corner and work across row by row, panels pressed tight to each other, keeping the foliage lying in the same direction across the whole wall. Resist rushing the first column: everything after it inherits that alignment. Check the face for flatness as you go with a straight edge — a panel that is 5 mm proud at column two will be visibly bowed by column six.

8. Secure each panel to the mesh

Tie each panel to the mesh at its corners and at the centre, pull the ties tight and trim the tails so nothing shows through the foliage. في الهواء الطلق, use UV-resistant ties: standard cable ties embrittle in sunlight, and they are the cheapest component on site to get wrong.

Finishing: والتقليم, dressing and handover

اقطع العمود الأخير وأي فتحات بشفرة حادة مستندًا إلى مسطرة مستقيمة, ثم أعد نسج الأوراق المقطوعة فوق الحافة المشذبة بحيث لا يظهر أي ظهر أو ساق مقطوعة. The same applies at the top, القاع وأي تجويف: اطوِ, أدخل ودمج بدلًا من ترك حافة ميكانيكية مستقيمة. أضف التفاصيل على المحيط قبل أن ترتب, not after — once the site is clean it is much harder to justify going back to a top edge.

Then stand back and look along the wall from both ends and from the main viewing angle. انفش أي أوراق مضغوطة أثناء النقل أو المناولة — يستغرق ذلك دقائق وهو الفرق بين “مُركَّب” و “منتهٍ”. أزل القطع الزائدة والغبار, ثم سلّم. On a flat wall with a marked grid, two people cover about 15 m² in a day — the variable that moves that number is the substrate, وليس على اللوح.

التركيب الداخلي والخارجي: حيث يختلفان

أشِر إلىداخليالخارجي
مواصفات اللوحلوح أوراق قياسيلوح مقاوم للأشعة فوق البنفسجية مع مثبطات UV مدمجة في المادة
التثبيتPlastic grid mesh, screws and washers, أربطة كابلPlastic grid mesh, stainless or galvanised screws, UV-resistant cable ties
التصريف والتهويةغير مطلوب عادةًMesh holds the panel clear of the wall
حمل الرياحلا ينطبقيجب مراعاته في الواجهات المعرضة
أساس الضمان5 سنوات للاستخدام الداخلي3 سنوات للاستخدام الخارجي, رهناً بالشروط المذكورة

مقاومة اللهب ومقاومة البهتان الخاصيتان بالـ UV متطلبتان منفصلتان ولا تتوفران تلقائياً في اللوح نفسه. إذا كان مشروعك يتطلب تصنيفاً لمقاومة الحريق, اذكر ذلك في مرحلة الاستفسار وسنؤكد لك الوثائق التي نحوزها وما تغطيه — وثائق EN 13501-1 متاحة عند الطلب. The specification, the fixing method and the warranty all change at that line: All Weather Greens warrants 5 years indoors and 3 years outdoors, and the outdoor figure applies only to UV-stabilised panels fixed with corrosion-resistant screws and UV-resistant ties.

خمسة أخطاء تظهر يوم التسليم

  1. ضبط الشبكة من الزاوية الخاطئة. قص العمود الأول بدلاً من الأخير يترك شريطاً ضيقاً واضحاً في الطرف الأكثر ظهوراً.
  2. An uneven wall left uncorrected. The mesh and the panels both follow the substrate, so any bow in the wall becomes a bow in the greenery.
  3. الحواف المقطوعة تُترك مكشوفة. ظهور الطبقة الخلفية والسيقان المقطوعة عند الفتحة هو أوضح دليل على تركيب غير احترافي.
  4. Standard ties and plated screws outside. UV embrittles ordinary cable ties and plated screws corrode at the head; specify UV-resistant ties and stainless or galvanised fixings.
  5. عدم ترتيب الأوراق بعد التثبيت. عشر دقائق بيديك في النهاية تغيّر مظهر الجدار النهائي.

الصيانة بعد التركيب

لا يوجد نظام ري, دون تغذية, دون تقليم ودون استبدال النباتات. تنظيف الغبار من حين لآخر أو شطف بضغط منخفض هو خطة الصيانة بأكملها. على الجدران الخارجية, شطف قبل موسم الغبار وبعده يحافظ على مظهر الأوراق منتعشًا, ويستحق تدوين ذلك في جدول مرافق العميل كبند واحد بدلًا من افتراض أن أحدًا سيقوم به. Where wind-blown sand and dust load is high — Gulf elevations, for instance — that rinse needs to be more frequent; the same applies to artificial green walls supplied to Saudi Arabia.

الأسئلة الشائعة

كم يستغرق تركيب جدار أخضر صناعي?

الجدار الداخلي المميز البسيط يستغرق ساعات لفريق من شخصين, plus any mesh or substrate preparation. الواجهات الخارجية والجدران التي تحتاج إلى فراغ للخدمات أو تشذيب مكثف تستغرق وقتًا أطول. التركيب نفسه نادرًا ما يكون المسار الحرج — التسليم والوصول إلى الموقع هما عادةً كذلك.

هل يمكنني تركيب الألواح مباشرة على جدار دون هيكل فرعي?

نعم. The standard method fixes a plastic grid mesh straight onto the wall, with no timber or metal subframe: the mesh carries the panels and spreads the fixing load through the washers. You need a batten or subframe layer only where the substrate is badly out of plane, is plasterboard or lightweight cladding, or where you need a void for services. للأعمال الخارجية, use stainless or galvanised screws and UV-resistant ties.

ما هي مدة التسليم إذا طلبت الألواح لمشروع؟?

تُنفَّذ أوامر الإنتاج خلال 10–15 يوم عمل بعد اعتماد الطلب والمواصفات. يُحتسب النقل بشكل منفصل ويتبع الجدول الزمني المؤكد في عرض السعر الخاص بك. تُشحَن تصاميم 50 × 50 cm المتوفرة في المخزون خلال 5 أيام عمل. إذا كان جدولك الزمني ضيقًا, أخبرنا بتاريخ التركيب في مرحلة الاستفسار وسنخبرك بصراحة ما إذا كان ذلك ممكنًا.

هل أحتاج إلى أدوات خاصة؟?

أدوات تجارية قياسية: tape measure and pencil, spirit level, drill with a masonry bit, screwdriver, scissors and a utility knife, and a step ladder. Add safety glasses and a mask for drilling. لا معدات متخصصة ولا معرفة بالبستنة.

ماذا يحدث إذا وصل لوح تالفًا؟?

أخبرنا قبل التركيب مع صور للوح والتغليف. تُشحن الألواح في كراتين مع مستندات التعبئة, وتُعالج المطالبات وفقًا لهذا السجل — ولهذا السبب يستحق تصوير الصندوق عند وصوله في أي طلب حاوية.

الخطوة التالية

نحن نورّد مجموعة ألواح الجدار الأخضر الصناعي للمستوردين, وتجار الجملة, ومنسقي الحدائق ومقاولي المشاريع, مباشرة من المصنع في الصين. إذا كنت تحدد سعر مشروع, يمكنك اطلب صندوق عينات مجاني اختبار المادة وطريقة التثبيت قبل الالتزام, اطلع على شروط البيع بالجملة والحد الأدنى لكمية الطلب, أو اطلع على أدلة المشاريع وإرشادات التوثيق.

أرسل أبعاد الجدار, ونوع السطح وتاريخ التركيب, وسنعود إليك بكميات الألواح, وتوصيات التثبيت والتكلفة النهائية عند الوصول.

Respuesta breve: Fije una malla de plástico a la pared con una separación entre fijaciones de 40–50 cm utilizando arandelas grandes, cuelgue los paneles desde una esquina superior y ate cada uno a la malla en sus esquinas y en el centro. Dos personas pueden completar una pared de 15 m² en un día.

All Weather Greens fabrica paneles de jardín vertical artificial en formatos de 100 × 100 cm y 50 × 50 cm. La instalación es un trabajo de revestimiento, no un proyecto de paisajismo. No hay riego, ni drenaje, ni sustrato de cultivo, ni periodo de establecimiento de las plantas. Lo que determina si una instalación se ve bien el día de la entrega —y en el tercer año— es la secuencia: cómo se replantea la pared, cómo se distribuye la cuadrícula de paneles, cómo se fijan los paneles y cómo se rematan los bordes.

Esta guía está dirigida a instaladores profesionales, contratistas de acondicionamiento de interiores y paisajistas que fijan paneles de jardín vertical artificial por primera vez, así como a compradores que necesitan entender en qué consiste realmente el trabajo antes de presupuestar un proyecto. Abarca trabajos interiores y exteriores, y los puntos en los que ambos difieren.

Si lo que busca es la visión comercial —gama de paneles, MOQ, plazo de entrega y condiciones de entrega—, comience por la gama de paneles de jardín vertical artificial o lea las condiciones de venta al por mayor y MOQ. Este artículo es la versión paso a paso.

Lo que debe confirmar antes de empezar

La instalación es rápida, pero no improvisada. Confirme cuatro cosas antes de sacar un panel de la caja.

  • El sustrato. ¿Ladrillo, revoco, pladur, hormigón, madera o revestimiento metálico? Esto determina el método de fijación más que cualquier otro factor y es la causa más habitual de una instalación fallida.
  • Tamaño y distribución de los paneles. Los paneles se suministran en módulos de 50 × 50 cm y 100 × 100 cm. Mida la pared y determine dónde cae la retícula de módulos antes de fijar nada.
  • Interior o exterior. Las instalaciones en exterior requieren paneles estabilizados frente a los rayos UV y un sistema de fijación que tenga en cuenta la carga de viento y el agua. En interior, no.
  • La malla y el kit de fijación. Malla de rejilla plástica, tacos, tornillos, arandelas grandes y bridas. En exterior, especifique tornillos de acero inoxidable o galvanizado y bridas resistentes a los rayos UV. Confírmelo en la fase de presupuesto, no en la obra.

All Weather Greens confirma el formato del panel y el método de fijación conjuntamente en la fase de presupuesto, porque el soporte, y no el panel, es la causa más habitual de una instalación fallida.

Cómo instalar un jardín vertical artificial: la secuencia

Los 8 pasos de un vistazo — herramientas, fijación de la malla, colgado de paneles y remate de bordes en una sola página A4. Descargar el PDF imprimible.

دليل تركيب الجدار الأخضر الصناعي في ثماني خطوات: الأدوات, تثبيت الشبكة, تعليق الألواح وتشطيب الحواف

1. Medir la pared y calcular el número de paneles

Mida el ancho y el alto, multiplíquelos para obtener la superficie y marque el contorno en la pared con un lápiz y un nivel de burbuja. Los paneles se suministran en módulos de 50 × 50 cm a razón de cuatro por metro cuadrado y en módulos de 100 × 100 cm a razón de uno por metro cuadrado, por lo que el número se deduce de la superficie: una pared de 3 m × 2,4 m son 7,2 m², es decir, 29 paneles de 50 × 50 cm más un 10 % para cortes y repuestos: 32 paneles.

Fije la retícula de paneles desde una esquina o línea de referencia que el cliente realmente vea, no desde el borde menos visible, de modo que la última columna sea la que se corte, nunca la primera. En un módulo de 100 × 100 cm, una pared de 4,2 m son cuatro paneles completos más un retorno de 20 cm; en un módulo de 50 × 50 cm, la misma pared son ocho paneles completos más el mismo retorno de 20 cm, lo que suele verse mejor porque la tira cortada es proporcionalmente más estrecha. Si la pared tiene una puerta, una ventana o señalización, fije la retícula de modo que las juntas de los paneles queden simétricas alrededor de ellos: la asimetría en una puerta es lo que hace que una instalación por lo demás buena parezca barata.

2. Cortar la malla a medida

Corte la malla de rejilla plástica según el contorno marcado. En paredes anchas, una las láminas borde con borde para que la malla sea continua por detrás de las juntas de los paneles en lugar de detenerse en ellas.

3. Marcar y perforar los taladros de fijación

Marque los puntos de fijación a intervalos de unos 40–50 cm sobre la malla, taladre e inserte los tacos. Tenga en cuenta las instalaciones —enchufes, bajantes, rejillas de ventilación, alarmas— que deben quedar accesibles y mantenga las fijaciones alejadas de ellas. Cuando el soporte esté muy fuera de plano, sea pladur o necesite una cámara para las instalaciones, fije primero un rastrel o una subestructura y monte la malla sobre ella; en una pared de fábrica o de hormigón sana y plana, la malla se coloca directamente.

4. Fijar la malla a la pared

Atornille la malla a través de arandelas grandes, para que la carga se reparta por toda la cuadrícula en lugar de tirar de un solo hilo: plana, tensa y nivelada. En exteriores, utilice tornillos inoxidables o galvanizados: los tornillos galvanizados por baño y las bridas convencionales son las piezas que primero fallan en una fachada expuesta.

5. Desembale y revise los paneles

Abra los cartones con un corte superficial para no dañar las hojas y compruebe el recuento con el pedido antes de montar nada en la pared. Los cartones se envían con documentación de embalaje, y ese registro es la base con la que se tramita una reclamación por daños.

6. Extienda y esponje los paneles

Esponje el follaje después del transporte y mezcle paneles de distintos cartones antes de empezar, rotándolos para que la variación de lote y las uniones entre paneles desaparezcan en la fachada.

7. Cuelgue los paneles

Empiece por una esquina superior y avance fila a fila, con los paneles bien apretados entre sí y el follaje orientado en la misma dirección en toda la pared. No se apresure en la primera columna: todo lo que viene después hereda esa alineación. Compruebe la planitud de la cara con una regla a medida que avanza: un panel que sobresale 5 mm en la columna dos se verá claramente combado en la columna seis.

8. Fije cada panel a la malla

Ate cada panel a la malla en sus esquinas y en el centro, tense las bridas y recorte las puntas para que no se vean entre el follaje. En exteriores, utilice bridas resistentes a los rayos UV: las bridas estándar se vuelven quebradizas con la luz solar y son el componente más barato de la obra que peor se puede elegir.

Acabado: recorte, remate y entrega

Corte la última columna y cualquier hueco con una hoja afilada apoyada en una regla, y luego vuelva a tejer el follaje cortado sobre el borde recortado para que no se vea ningún soporte ni tallo cortado. Lo mismo se aplica en la parte superior, inferior y en cualquier hueco: doble, meta y mezcle en lugar de dejar un borde recto y mecánico. Remate el perímetro antes de recoger, no después: una vez limpia la obra, cuesta mucho más justificar volver a un borde superior.

Después, apártese y mire a lo largo de la pared desde ambos extremos y desde el ángulo de visión principal. Esponje el follaje que se haya comprimido durante el transporte o la manipulación: son unos minutos y marcan la diferencia entre “instalado” y “terminado”. Retire los recortes y el polvo y entregue la obra. En una pared plana con cuadrícula marcada, dos personas cubren unos 15 m² al día: la variable que cambia esa cifra es el soporte, no el panel.

Instalación en interior y exterior: en qué se diferencian

Puntoداخليالخارجي
Especificación del panelPanel de follaje estándarPanel resistente a los rayos UV con inhibidores de UV incorporados en el material
FijaciónMalla de rejilla plástica, tornillos y arandelas, bridasMalla de rejilla plástica, tornillos inoxidables o galvanizados, bridas resistentes a los rayos UV
Drenaje y ventilaciónNormalmente no es necesarioLa malla mantiene el panel separado de la pared
Carga de vientoNo aplicaDebe considerarse en fachadas expuestas
Base de la garantía5 años en interior3 años en exterior, sujeto a las condiciones indicadas

El comportamiento ignífugo y la estabilización UV son requisitos independientes y no están presentes automáticamente en el mismo panel. Si su proyecto requiere una clasificación de reacción al fuego, indíquelo en la fase de consulta y le confirmaremos qué documentación tenemos y qué cubre: la documentación EN 13501-1 está disponible bajo petición. La especificación, el método de fijación y la garantía cambian en ese punto: All Weather Greens garantiza 5 años en interior y 3 años en exterior, y la cifra de exterior se aplica únicamente a paneles estabilizados UV fijados con tornillos resistentes a la corrosión y bridas resistentes a los UV.

Cinco errores que aparecen el día de la entrega

  1. Rejilla replanteada desde la esquina equivocada. Recortar la primera columna en lugar de la última deja una franja estrecha evidente en el extremo más visible.
  2. Una pared irregular sin corregir. La malla y los paneles siguen ambos al sustrato, por lo que cualquier comba en la pared se convierte en una comba en la vegetación.
  3. Bordes cortados que quedan a la vista. El reverso y los tallos cortados visibles en un encuentro son la señal más clara de una instalación amateur.
  4. Bridas estándar y tornillos galvanizados en exterior. El UV vuelve quebradizas las bridas convencionales y los tornillos galvanizados se corroen en la cabeza; especifique bridas resistentes al UV y fijaciones de acero inoxidable o galvanizado.
  5. Follaje sin acomodar tras la fijación. Diez minutos con las manos al final cambian la lectura del muro terminado.

Mantenimiento tras la instalación

No hay riego, ni abonado, ni poda, ni sustitución de plantas. Un desempolvado ocasional o un aclarado a baja presión es todo el plan de mantenimiento. En paredes exteriores, un aclarado antes y después de la temporada de polvo mantiene el follaje con aspecto fresco, y conviene incluirlo en el plan de mantenimiento del cliente como una línea más en lugar de dar por hecho que alguien lo hará. Donde la carga de arena y polvo en suspensión es alta —por ejemplo, en elevaciones del Golfo— ese aclarado debe ser más frecuente; lo mismo se aplica a muros verdes artificiales suministrados a Arabia Saudí.

Preguntas frecuentes

¿Cuánto se tarda en instalar un jardín vertical artificial?

Un muro decorativo interior sencillo requiere unas horas para un equipo de dos personas, más la preparación de la malla o del soporte. Las fachadas exteriores y los muros que necesitan una cámara para instalaciones o numerosos recortes llevan más tiempo. La instalación en sí rara vez es la ruta crítica: normalmente lo son la entrega y el acceso a la obra.

¿Puedo instalar los paneles directamente sobre una pared sin subestructura?

Sí. El método estándar fija una malla de rejilla plástica directamente sobre la pared, sin subestructura de madera ni metálica: la malla sostiene los paneles y reparte la carga de fijación mediante las arandelas. Solo necesita una capa de rastreles o subestructura cuando el soporte está muy fuera de plano, es pladur o revestimiento ligero, o cuando necesita una cámara para instalaciones. Para trabajos exteriores, utilice tornillos inoxidables o galvanizados y bridas resistentes a los rayos UV.

¿Cuál es el plazo de entrega si pido paneles para un proyecto?

Los pedidos de producción se fabrican en 10–15 días hábiles tras la aprobación del pedido y de las especificaciones. El transporte se cotiza por separado y sigue el calendario confirmado en su cotización. Los diseños de 50 × 50 cm en stock se envían en un plazo de 5 días hábiles. Si su calendario es ajustado, indíquenos la fecha de instalación en la fase de consulta y le diremos con sinceridad si es viable.

¿Necesito herramientas especiales?

Herramientas de oficio habituales: cinta métrica y lápiz, nivel de burbuja, taladro con broca para obra de fábrica, destornillador, tijeras y cúter, y una escalera de tijera. Añada gafas de seguridad y mascarilla para taladrar. Sin equipos especializados y sin conocimientos de horticultura.

¿Qué ocurre si un panel llega dañado?

Avísenos antes de la instalación con fotografías del panel y del embalaje. Los paneles se envían en cajas con documentación de embalaje, y las reclamaciones se gestionan con ese registro, que es también la razón por la que conviene fotografiar el embalaje a su llegada en cualquier pedido de contenedor.

Siguiente paso

Suministramos los gama de paneles de jardín vertical artificial a importadores, mayoristas, paisajistas y contratistas de proyectos, directamente desde fábrica en China. Si está presupuestando un proyecto, puede solicitar una caja de muestras gratuita para probar el material y el sistema de fijación antes de comprometerse, leer la condiciones de venta al por mayor y MOQ, o consultar nuestra evidencia de proyectos y la guía de documentación.

Envíe las dimensiones del muro, el sustrato y la fecha de instalación, y le responderemos con las cantidades de paneles, las recomendaciones de fijación y un coste DDP.
